Как выполнить ввод электричества в дом от столба.
При организации электроснабжения дома или квартиры очень важно правильно рассчитать и смонтировать ввод. От соблюдения требований пуэ на этом этапе зависит долговечность всей электросети и безопасность ее эксплуатации, поэтому в статье мы приведем основные монтажные правила и варианты подключения.
Административно-правовые вопросы.
Для подключения к электрической сети владельцу дома нужно получить разрешение от энергоснабжающей организации, что часто влечет множество бюрократических проволочек. Основанием для выдачи разрешения является проект внутреннего электроснабжения (пвэ), в котором присутствует полное описание домашней электросети с тщательным пересчетом количества токоприемников, их мощности и режима работы. На основании этого определяется величина выделенной мощности и лимит потребления для будущего подключения.
В соответствии с пвэ будут определены технические условия (ту), в которых регламентируется способ подключения, инженерные аспекты и требования, которые должен выполнить заказчик. Например, если расстояние от здания до ближайшей опоры воздушной ЛЭП превышает 25 м, потребуется установка еще одного бетонного столба или трубостойки.
Работы по подключению могут быть выполнены бригадой рэс или сторонним подрядчиком с соответствующей лицензией. При строительстве дома под ключ соответствующие допуски у основного подрядчика часто имеются, однако привлечение третьих лиц потребует процедуры приемки и составления акта выполненных работ. С другой стороны, поручение работ монтажникам рэса - это дополнительная смета, и вовсе не факт, что цена монтажных работ будет меньше.
Подключение от воздушной линии.

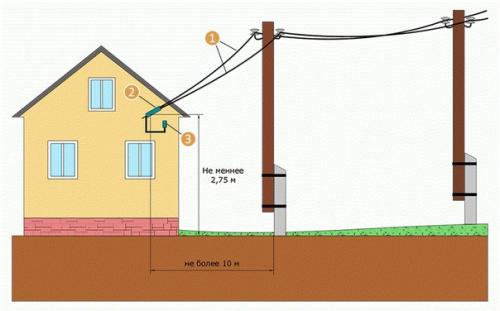

Чаще всего для подключения от воздушных ЛЭП используется самонесущий изолированный провод (сип) со сроком службы порядка 30 лет. Основная проблема в том, что сип используется только для уличной прокладки. Несмотря на высокую износостойкость, этот провод испытывает трудности с отводом тепла, по этой причине его запрещено монтировать в стенах и чердачных помещениях, а также затягивать в гофротрубу. По внешней стене сип прокладывают по специальным фасадным креплениям, которыми нормируется обязательный просвет в 6 см.
Вместо сипа допускается использовать кабель, подвешенный на тросе в защитной оболочке, либо имеющий плетеный стальной сердечник. Кабель натягивают между опорой и коньком крыши, в месте перехода проводника на стену обязательно оставляют слабину. Как и сип, кабель на тросе может быть неприемлем с эстетической точки зрения, поэтому для сохранения внешнего вида фасада используют подземную прокладку ввода.

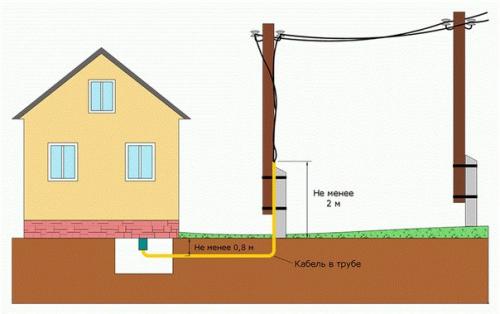

Укладка кабеля в грунт - более трудоемкий и затратный способ организации ввода. Потребуется как минимум на 14 метров больше кабеля, плюс обязательно использование полиэтиленовой трубы как защитной оболочки. Выполнение земельных работ в ряде случаев может потребовать согласования по наличию подземных коммуникаций, а это дополнительная трата времени и средств.
Альтернативный вариант - провести воздушную линию до трубостойки, на которой закреплен узел учета, а кабель внутренней электросети прокладывать любым удобным способом. Конкретных требований к месту размещения счетчика в этом случае не предусмотрено, главное, чтобы инспектор имел свободный доступ, а узел учета размещался на охраняемой территории.
Подключение от подъездного щитка.
Жителям квартир не в пример проще организовать ввод электричества. Достаточно проложить кабель по стене, защитив его пластиковым коробом или гофрированной оболочкой. Таким образом, если есть доступ к этажному щитку, лучше сразу завести кабель внутрь, просверлив отверстие напротив свободного технического колодца. Длина кабеля должна быть достаточной для подключения на клеммный ряд счетчика, но чтобы при этом осталась петля длиной 50-70 см.
Энергоснабжающую организацию не обязательно ставить в известность о проведении этих работ, но вопрос относительно пыли, шума и прокладки коммуникаций по стенам подъезда следует согласовать с представителями ЖКХ и домового кооператива. В рэсе существует специальная процедура переключения потребителей на новый ввод. Электромонтер выполнит все работы в течение нескольких часов, а инспектор энергосбыта примет узел учета и запломбирует его. Вам останется только сделать переключение на вводном щитке в своей квартире.
Варианты расположения счетчика.
Основные трудности у потребителей электроэнергии возникают при размещении узла учета внутри дома или квартиры. В этом случае проход кабеля через каждую стену и его замуровка в штробах должны быть задокументированы в акте скрытых работ, поэтому самостоятельно выполнить электромонтаж получится вряд ли.
Только в том случае, если счетчик установлен на фасаде дома, сип заводят напрямую в учетный бокс. Ели же требуется провести ввод внутрь здания, посредством прокалывающих зажимов с провода переходят на кабель. Обычно представители энергосбыта крайне негативно относятся к любым разрывам линии до счетчика, поэтому оба зажима следует поместить внутрь влагозащищенной коробки, в крышке которой есть отверстия для установки пломб. Инспектора такой вариант устроит, и он не станет настаивать на монтаже проводки, нарушающей правила пожарной безопасности.
Проход кабеля через внешнюю стену выполняют с применением закладной гильзы из стали или полиэтилена. В деревянных домах кабель должен быть проложен внутри цельной стальной оболочки вплоть до вводно - распределительного устройства (вру. Конец оболочки или трубы, выведенной на улицу, наклоняют строго вниз для защиты от попадания внутрь капель косого дождя.
Выбор и прокладка вводного кабеля.
Качество кабельной продукции определяет срок эксплуатации ввода. Использование исключительно медных кабелей марки ВВГнг или допускается ВВГнгд. Для подключения к однофазной сети используют двухжильный кабель, а для трехфазной - четырехжильный кабель. Нейтральная жила последнего может иметь меньшее сечение (маркировка 1 х. при подключении от подъездного щитка необходима дополнительная жила под защитный проводник.
Сечение жил кабеля зависит от нагрузки, однако не рекомендуется применять кабель с жилами менее 2, 5 мм 2. если расчетный ток нагрузки превышает 27 а, сечение жилы должно быть не менее 4 мм 2, а при величине тока свыше 34 а - не менее 6 мм 2. сечение жилы защитного проводника не должно быть менее 4 мм 2.
Подключение кабеля к счетчику и вру.
Вводно - распределительным устройством может служить автоматический или дифференциальный автомат, установленный в начале электрической схемы главного щита. На его зажимах находится точка максимальной электрической мощности всей сети, поэтому жилы нужно зачистить на 15-20 мм и свернуть в петлю для более надежного контакта.
В случае если подключение к счетчику выполняется самостоятельно, жилы кабеля зачищают на 25-30 мм и вставляют в отверстия клеммного ряда, поджимая двумя винтами. В однофазном счетчике фазный провод подключают на клемму номер 2, нулевой - на клемму номер 4. в трехфазном счетчике линейное напряжение снимают на клеммах номер 2, 4 и 6, нулевую жилу подключают к одной из двух крайних правых клемм. Работы по подключению выполняются до присоединения ввода к лэп.
Больше информационных статей о смете на ремонт квартиры по ссылке http://remont.ru-best.com/remont-kvartir/smeta-na-remont-kvartiry
